• Set Logo Section Menu from Admin > Appearance > Menus > "Manage Locations" Tab > Logo Section Navigation
Accueil Journal du Chantier du presbytère

Journal du Chantier du presbytère

Journal du Chantier de la construction du Presbytère

Rappel des grandes lignes du projet

Découvrez la chanson “Au curé, on a confié un chantier” (24.12.2023)
Semaine 24 (12-17 février 2024) :

Fin de la préparation avant le coulage de la dalle du 2° étage

Coulage de la dalle du 2° étage

Vue du logement du rez-de-chaussée prise depuis les fenêtres côté rue Louis Calmel vers les portes d’entrée

Pose des premières briques du 2° étage

Réunion de chantier

Semaine 23 (5-10 février 2024) :

Fin des murs du premier étage et pose des pré-dalles (plafond du 1° étage)

Gros plan sur les briques avec les nombreuses alvéoles qui assurent une partie de l’isolation entre l’extérieur et l’intérieur

Réunion de chantier

Semaine 22 (29 janvier – 3 février 2024)

Le chantier se poursuit : les murs du 1° étage montent à vue d’oeil :

– les 2 fenêtres sur la façade côté rue Louis Calmel ressortent bien (Non, ce ne sont pas les créneaux d’un mur de ronde d’un château fort !)

– sur la façade tout en longueur, les grandes ouvertures se dessinent bien également

réunion de chantier

Semaine 21 (22-27 janvier 2024) :

Reprise du chantier : la dalle du plancher du premier étage est coulée le lundi 22 janvier

Livraison de briques et de parpaings

Réunion de chantier

Chantier ouvert les 4 prochains samedis : 27.01, 3.02, 10.02 et 17.02.

Semaine 20 (15-19 janvier 2024) :

En raison des températures négatives, le chantier est fermé du 15 au 19 janvier



20 janvier : Bénédiction de la première pierre du presbytère par Mgr Matthieu Rougé, évêque de Nanterre, en présence de paroissiens et des membres de l’Equipe d’Animation Paroissiale (EAP).

Présentation de l’équipe des architectes, de l’AMO, des entreprises présentes (Estève et Climage), de la représentante du Conseil Immobilier diocésain, de Michel Marguet (diacre chargé du financement BARNABE)

Prière dans l’église des Agnettes (il fait -3° dehors)

Signature du document inséré dans la première pierre.

Sous un beau soleil froid et sec, procession jusqu’au bâtiment, insertion du document signé et bénédiction du rez-de-chaussée et de tous les acteurs qui travaillent et travailleront sur la construction.

Semaine 19 (8-12 janvier 2024) :

Livraison des planchers en prédalle

Positionnement des planchers en prédalle

Préparation du passage des câbles électriques et tuyaux

Réunion de chantier

Semaine 18 (2-5 janvier 2024) :

Après le week-end prolongé du Nouvel An, le chantier est resté ouvert et les murs du rez-de-chaussée prennent forme :

– les murs du bâtiment côté rue Louis Calmel sont montés cette semaine ; on voit bien les deux fenêtres côté rue, ainsi que les futures portes d’entrée du bâtiment

– à la fin de la semaine, en haut des futures fenêtres, on voit déjà le coffrage qui accueillera les volets roulants.

Réunion de chantier

Semaine 17 (26-29 décembre 2023) :

Entre Noël et le week-end prolongé du Nouvel An, le chantier est resté ouvert et les murs du rez-de-chaussé prennent forme :
– les murs du hall d’entrée et de la cage d’escalier sont encore montés ;

– les murs en briques du logement pour un prêtre côté parking ont commencé à être posés. On voit bien aussi les trois ouvertures qui donneront de la lumière dans la pièce principale (2 pour le séjour-salon-salle à manger et 1 pour la chambre) et la fenêtre de la salle de bain sur l’autre mur.

Réunion de chantier

Semaine 16 (18-22 décembre 2023) :

Le béton du radier a été coulé mardi 19.12.

Les premiers parpaings et les premières briques ont été livrés.

Les repères au sol des ouvertures (portes et portes-fenêtres) ont été positionnés.

Les premiers parpaings du hall d’accueil et de la cage d’escalier ont été montés

Réunion de chantier

Semaine 15 (11-15 décembre) :

Les entreprises viennent préparer les entrées et les sorties des eaux de pluie et usées, d’électricité avant que ne soit coulé le radier, la dalle en béton armé coulée au niveau du sol.

Réunion de chantier


Semaine 14 (4-8 décembre) :

Préparation des futures poutres en béton armé de la dalle du rez-de-chaussée

Réunion de chantier


Semaine 13 (27 novembre – 1° décembre) :

Dépose de la clôture avec le parking de l’hôtel voisin

Liaison entre les têtes de pieux

Réunion de chantier

Quelques flocons de neige sont tombés sur le chantier dimanche 3.12 matin

Semaine 12 (20-24 novembre)

De la terre a été enlevée puis évacuée.



Un cube en armature vient couvrir chaque pieux de fondation, ainsi que d’autres ferrailles vers le haut, avant que ne soit coulé du béton pour réaliser une “tête” de pieux.



Réunion de chantier

Semaine 11 (13-17 novembre)

Malgré la pluie presque en continue, à la fin de la semaine, les 14 pieux qui serviront de fondation au bâtiment pour s’appuyer sur le vrai sol à -11 m sont creusés et coulés



Pour celles et ceux qui se demandent ce que signifient les 4 signes qui apparaissent sur le toit en graviers de l’église ND des Agnettes, voici la solution :

1) le coeur : Dieu nous aime tous ;
2) la division : c’est nous qui nous détournons de Dieu, qui fermons notre coeur, qui pensons mieux savoir que Lui ce qui est bon pour nous. Nous construisons des obstacles et cassons la relation avec Lui qui est au ciel et nous qui sonnes sur terre ;
3) la croix : Pourtant Dieu a continué à nous aimer et il a envoyé son fils Jésus Christ qui a donné sa vie alors qu’il était innocent. Mort, Dieu l’a ressuscité le 3° jour pour nous faire découvrir combien il nous aime et ainsi il a rétabli le lien rompu entre la terre et le ciel ;

4) le point d’interrogation : c’est une question : en sachant tout cela, que décides-tu de faire de ce cadeau de Dieu (son amour inconditionnel, son pardon, sa vie donnée pour moi), et toi, veux-tu être son ami ? Son disciple ?



Réunion de chantier

Semaine 10 (6-10 novembre)

Arrivée de la machine pour creuser et faire les pieux des fondations du bâtiment



Livraison du ciment et de tuyaux en PVC pour la réalisation des pieux



A la réunion de chantier, choix des matériaux et des teintes pour les huisseries des fenêtres, des plaquettes du rez-de-chaussée côté rue, et du crépi.



6 pieux à plus de 11 m de profondeur sont déjà coulés

Semaines 7-9 (16 octobre – 3 novembre 2023)

Livraison des fers



Réalisation des armatures métalliques, attendant l’arrivée de la machine qui permettra de creuser le sol pour les 14 pieux des fondations du bâtiment



Réunion de chantier

Semaine 6 (9-13 octobre 2023) :
Des piquets avec un marquage orange fluo sont positionnés au sol pour indiquer les emplacements des futurs micro-pieux qui serviront de fondation au bâtiment

Réunion de chantier

En attente de la mission G4 pour l’assurance du Chantier qui conditionnera le calcul des micro-pieux : (2 semaines de fabrication) et de la machine qui creusera.

Semaine 5 (2-6 octobre 2023) :

Evacuation de terre

Installation du compteur électrique du chantier

Pose de l’affiche du chantier avec les entreprises retenues

Réunion hebdomadaire

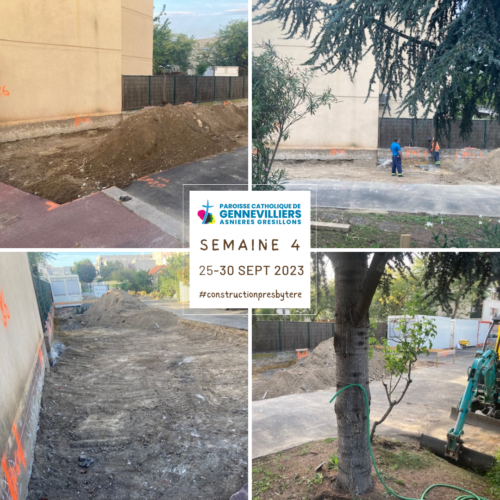

Semaine 4 (25-29 septembre 2023)

Livraison d’un 3° bungalow, placé à côté des autres au fond du terrain

Il faut creuser davantage pour les pieux pour éviter que l’eau qui remontera n’inonde le reste du terrain

Le fond du terrain est aussi creusé en limite de la rue par laquelle l’entrée du Parking se fera pour les voiture

Pose compteur d’eau du chantier

A plusieurs reprises, le marteau-piqueur travaille à cause d’une partie des fondations de l’hôtel voisin qui empiétaient trop sur notre terrain.

L’huissier vient constater les clôtures avec les voisins.

Réunion hebdomadaire de chantier

Semaine 3 (18-22 sept 2023)

Préparation de l’espace de la future construction

Après le bungalow-vestiaire, c’est le bungalow salle de réunion qui est livré.

Réunion de chantier avec toutes les entreprises et les sous-traitants. Semaine 2 (11-15 sept 2023)
Arrivée de la cabane de chantier et d’un petit bulldozer pour arracher les souches des arbres et défaire les aménagements en pierres. Evacuation de la terre et des souches
Installation d’une clôture de chantier

Réunion de chantier

Semaine 1 (5-8 sept 2023) : Préparation du terrain : les arbres sont coupés – d’autres seront plantés Sortie des branches à la déchetterie Réunion de chantier avec l’architecte, l’AMO et les entreprises (planning des travaux & signature des dossiers)

Qui peut donner ?

  • une personne, de Gennevilliers ou non, catholique ou pas.
    • Impôt sur les revenus : 66% de votre don, dans la limite de 20% de vos revenus, est déductible de vos impôts. Par exemple, en versant 100 €, cela ne vous «coûte» que 33 €.
    • Impôt sur la Fortune Immobilière (IFI), à hauteur de 75% du don dans la limite de 50 000 €.
  • une entreprise, de Gennevilliers ou pas. Impôt sur les sociétés, 60% du don, dans la limite la plus élevée de 0,5% du CA ou 20 000 €.

Comment donner à la SOUSCRIPTION paroissiale?

  • Tout de suite, en envoyant aujourd’hui votre don (par chèque à l’ordre de « Paroisse de Gennevilliers) en ajoutant « Souscription » sur l’enveloppe à déposer ou à envoyer à Paroisse de Gennevilliers, 26, rue Louis Calmel, 92230 Gennevilliers
  • Régulièrement, en optant pour le prélèvement automatique ou le virement mensuel (cf ci-dessous). Cela permet d’échelonner votre don.
  • Par carte bancaire, sur internet, sur un site sécurisé. C’est facile et rapide. Choisir “Souscriptions paroissiales” puis “Gennevilliers – Presbytère et salles de réunions ND des Agnettes”
  • Par virement N° IBAN FR76 30003 04282 000500 13392 36 : indiquer SOUSCRIPTION pour le presbytère

Combien donner ?

  • Selon vos revenus: tous les dons, petits ou grands sont utiles à l’Eglise.

AuteursOlivier Joncour
